8月30日,中建四局华南公司乌洲新城项目顺利达成肉菜市场(临时售楼部)主体结构(含二次结构)封顶节点,较合同工期提前了整整20天!镌刻于心的830进度计划,不断更换的施工白图,各式各样的活动板房……三件物品,讲述着这个21亿大型城央综合体首栋单体建筑拔地而起的故事。
进度表

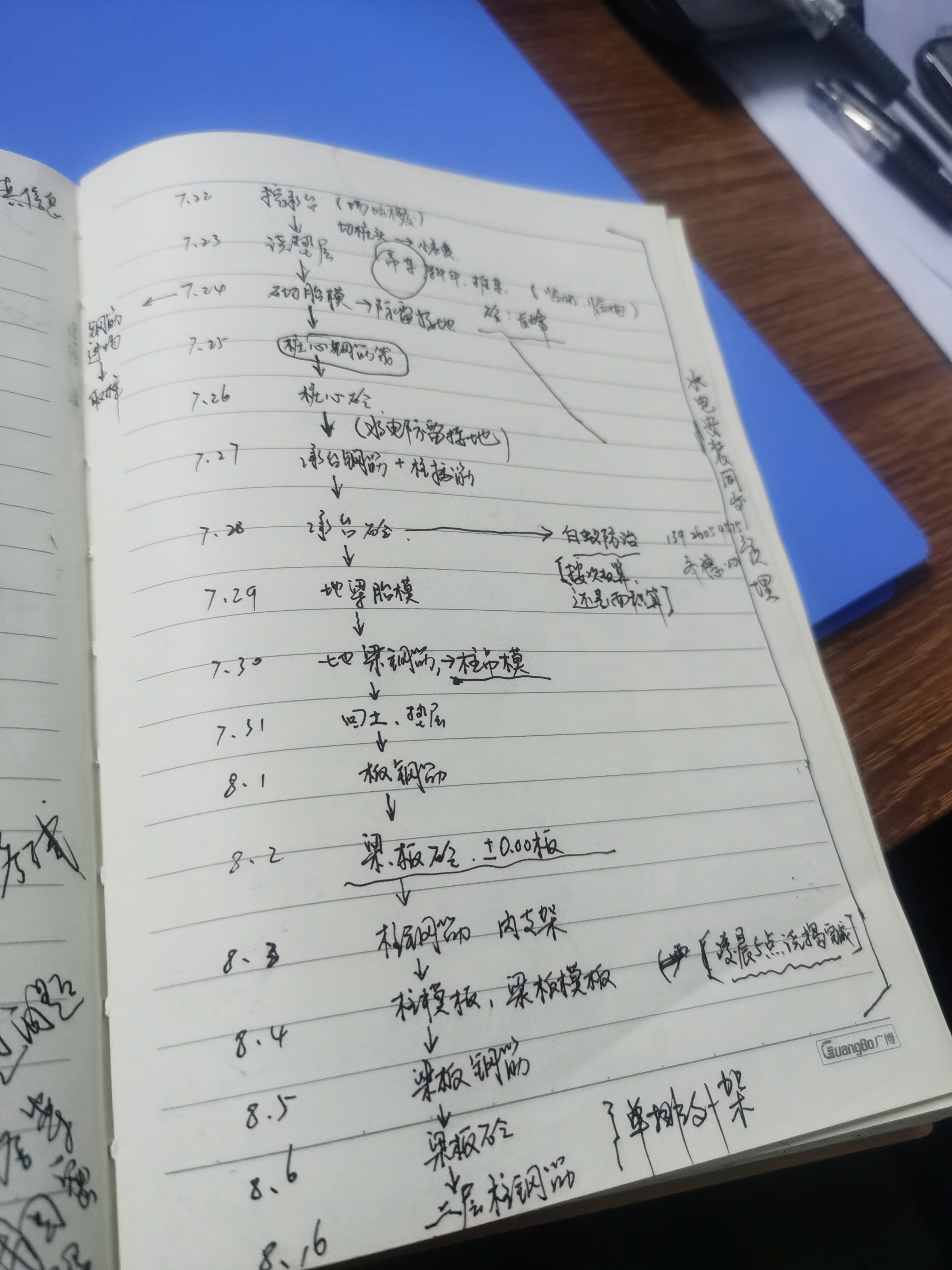

工程部向来有点杂乱,图纸、进度表、联系单堆叠在桌面,翻开工程部经理武国君的笔记本,每一天的施工计划却安排的井然有序。7月22日场地移交开始挖承台,7月23日浇筑垫层,7月24日砌砖胎膜……在武国君排的肉菜市场施工计划里,每一天都要进入不同的施工工序。
作为项目开工建设的第一栋单体建筑,同时也是甲方要求的第一个节点,在7月22日甲方移交场地后,项目团队便立即集思广益制定了“830计划”,“甲方给我们60天,我们只给自己40天,大家必须保质保量‘抢’出这栋楼!”项目经理廖平刚果断敲定了“830计划”,并召开生产例会,要求全体管理人员和劳务班组立下军令状,誓保8月30日肉菜市场主体及二次结构全面完成。此后,走进每间办公室都能看到一份830进度计划表。

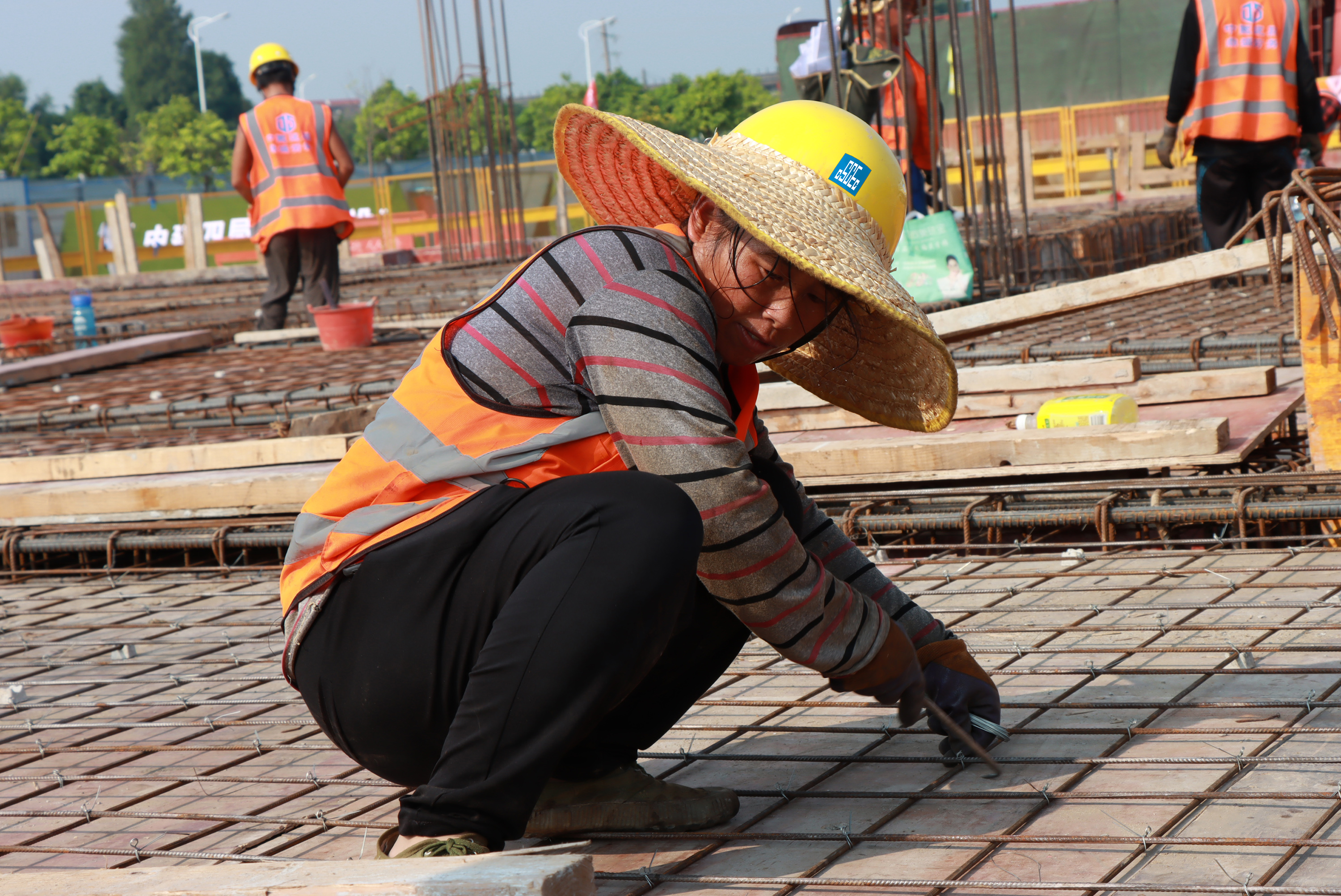

既立军令,不达目标誓不休。8月3日,首块结构板按计划成功浇筑;8月17日,主体结构按计划顺利封顶;8月30日,二次结构按计划顺利封顶。按部就班的背后,是项目团队披星戴月付出的结果。记得主体封顶前一晚,为了保证按计划浇筑混凝土,武国君、张国强陪着工人通宵打砼,闷热的天气使得他们的衣服湿了又干干了又湿,就这样,他们一直坚守到第二天早上10点,最后一车混凝土浇筑完成,项目首栋单体建筑完成主体结构封顶。“水泥:水:砂子:石子:汗水”成为这1500平米面积顶板混凝土的永恒配比。

白图

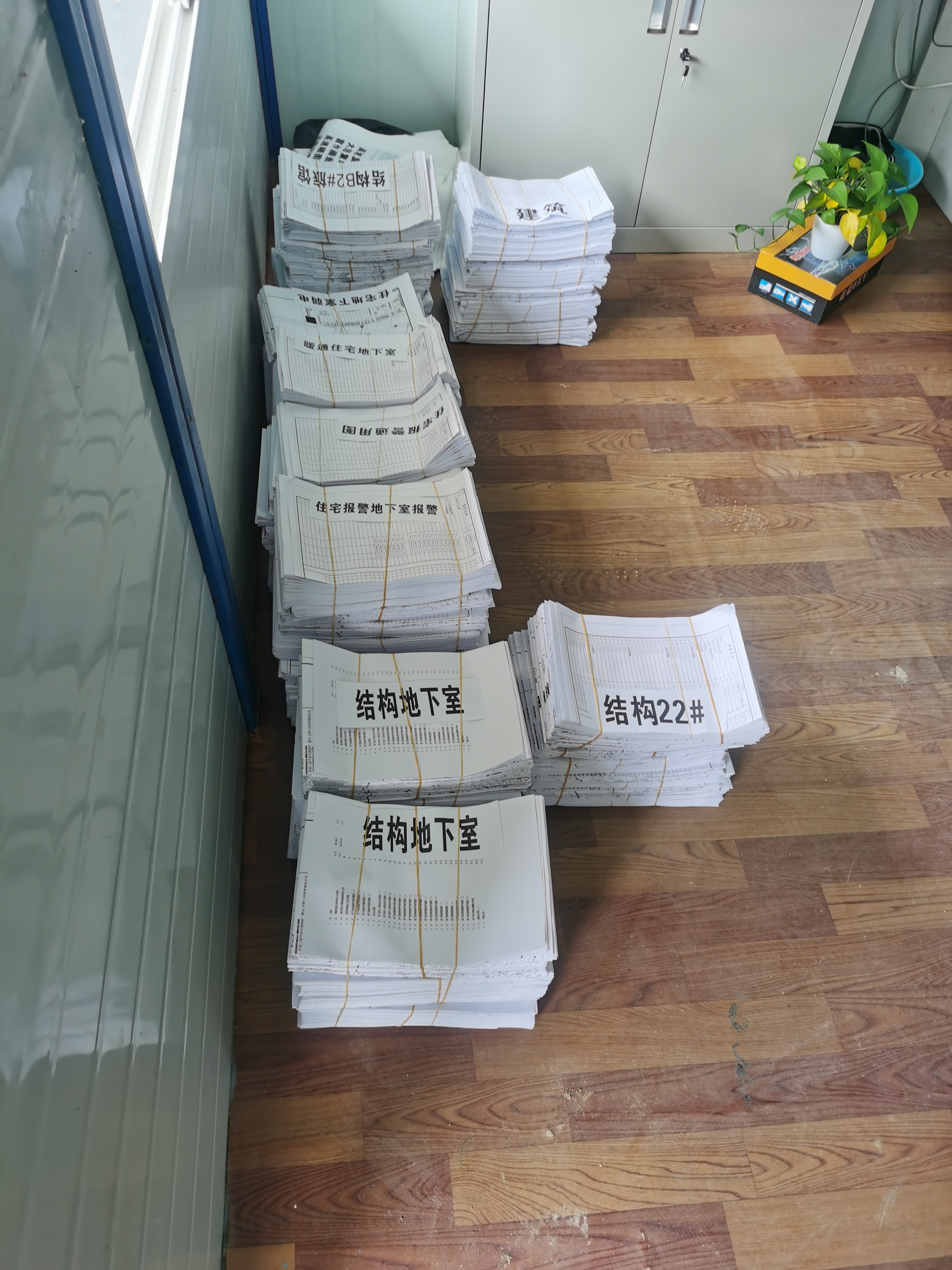

项目前期往往要面临诸多困难,边设计边施工便是最常见的困难之一,技术部门边堆着9摞图纸,叠起来比人还高,但没有一张正式施工用的蓝图。没有正式图纸,白图变更频繁,但施工工序一环扣一环,在紧张的工期压力下谁也不敢断档卡壳。
46万平方米的大型综合体建筑,图纸量相当之大,技术部几乎每天都忙着审图、优化、写单、编制方案,带有“……现急需建设单位协调设计院出具以下施工蓝图”字眼的工程联系单不断从技术部发出,设计单位都成了项目部的“常客”。在肉菜市场主体施工过程中,技术部同事最早的都要凌晨2、3点才休息,只为了不耽误第二天现场的施工安排。
就算困难再多,项目团队始终众志成城一条心,坚持“现场出市场”的理念。坚持标准化施工、精细化施工,严格执行相关制度规范,层层把关,从质量、安全文明施工等方面狠抓严管,确保工程高效推进。8月28日,“830计划”基本实现那天,是技术员郭威的一个月结婚纪念日。一个月前,郭威趁着急用的几套图纸差不多完成时,请了两天假回家和妻子完了婚,而那两天也是郭威到项目后第一次休假。

板房
除了廖平刚、潘建春、郭威等人是第一批进驻项目外,其他20余人都是从分公司各个项目分批抽调过来的。每一批到这的人都看到不同的场景。
6月,廖平刚等五人来到项目时,杂草丛生,一片黄土,项目临建尚未动工,几人在2公里开外的地方找了个公寓租来办公,有时现场遇到急事要去解决都得跑好一会儿。工期紧张,没有人员不行,没有办公生活场所更不行,顾不得是否美观,廖平刚联系公司不管板房新旧,先调来一批建起来满足基本办公生活需要再说。到了7月,临时办公生活区建起来后,项目已经有20人左右了,大家立即住了进去。但临电手续尚未办理完成,只能依靠发电机供电,但那时正值盛夏,电量供不应求,时常跳闸。那段时间常能看见有同事深夜办完工后就直接在一楼打地铺睡觉。8月份项目通了临电,项目才算真正满足了日常办公生活需要。与此同时,项目长期办公生活区的建设也稳步推进,长期办公区采用幕墙式板房,更加明亮美观。但8月也正值“830计划”进展的最为火热的时候,项目成员宁可长期办公生活区的建设慢一些,也要集中力量先抢出第一栋单体建筑。现在看乌洲新城项目,不仅肉菜市场拔地而起,幼儿园主体也已封顶,还有好几栋高层也在紧锣密鼓地施工中,临时办公生活区功能齐全,长期办公生活区初显雏形。
1500平方米建筑面积,三块结构板,两层砌体,从无到有,项目团队只用了40天。精诚善建,乌洲新城项目团队携手齐心打响了华南公司高效履约第一枪。
乌洲村项目位于广州市南沙区黄阁镇黄阁西路东侧,总建筑面积约46万平方米。其中6.2万平方米拟建人才公寓,由政府回购;7.9万平方米拟建商业及办公楼,返还村民;其余面积拟建高层、多层可售住宅及社区居委会、幼儿园等公建配套设施。该项目是南沙黄阁片区内唯一集购物中心、公园(西侧绿地)、幼儿园、大型围合式中央园林和稀缺叠墅产品的大型城央综合体,是佳兆业集团在南沙打造的又一地标巨作。(华南公司 林为诚、潘世灵 )
